原文《水電標準化實測實量施工質量探析》刊于《建筑工人》2015年第7期,作者:何勇剛、鞏俊奇、謝政委。本文所述工程在結構和二次裝修階段,為保證水電預留、預埋一次成活,降低工程成本,推廣水電實測實量標準化體系,在施工中進行試點,成立實測實量機構,根據每個項目的實際情況,分棟號、樓層、戶型進行實測實量,并對實測結果及時整理,同時下發項目部,項目部根據結果制訂糾正預防措施,確保各項目質量處于受控狀態,取得了良好的技術效果,創造了良好的經濟和社會效益。
一
坐便器預留排水管孔距偏差

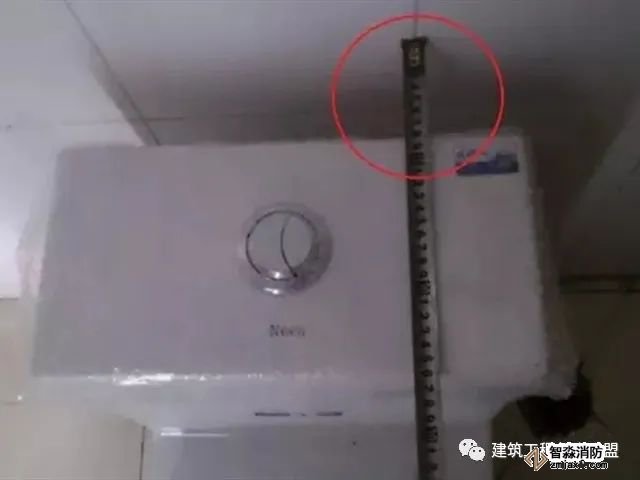

坐便器預留排水管孔距偏差過大

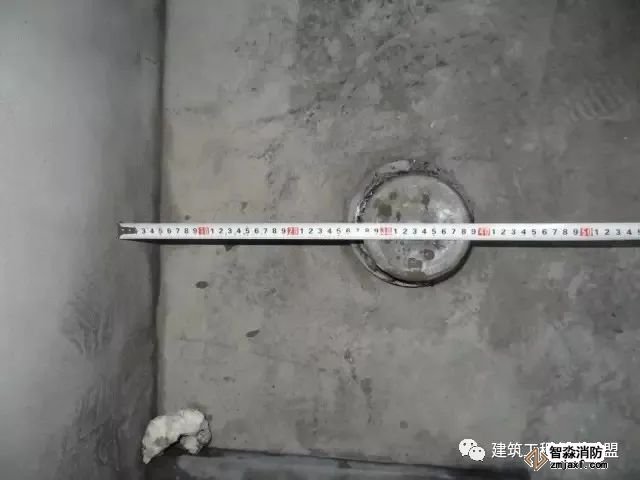

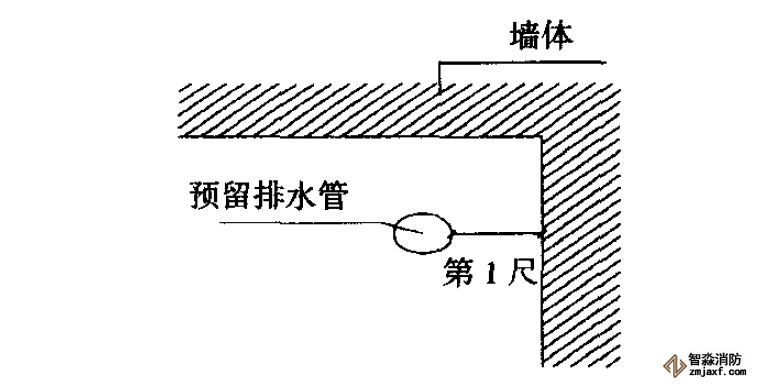

排水管孔洞實測實量分為結構預留洞和預留管施工完畢后兩次實測實量。合格標準為±20mm,通過此項指標的控制,可以控制安裝距離,不致于太小,導致坐便器安裝困難,也不致于太大,導致坐便器水箱與裝修完成面縫隙過大,影響觀感質量。

對當月施工部位不少于20點進行實測實量。在結構施工階段,對預留洞尺寸根據圖紙位置計算后進行測量;在裝修階段,坐便器預留排水管的孔距需按圖紙要求確定,且要將其管孔中心距換算為管外壁和墻體裝修完成面之間的距離,如果墻體裝修面還沒有完成,要將現場測量值減去2cm墻面瓷磚鋪貼預留的厚度,以此作為合格性判斷的依據。
二
同一室內接線盒及面板安裝標高

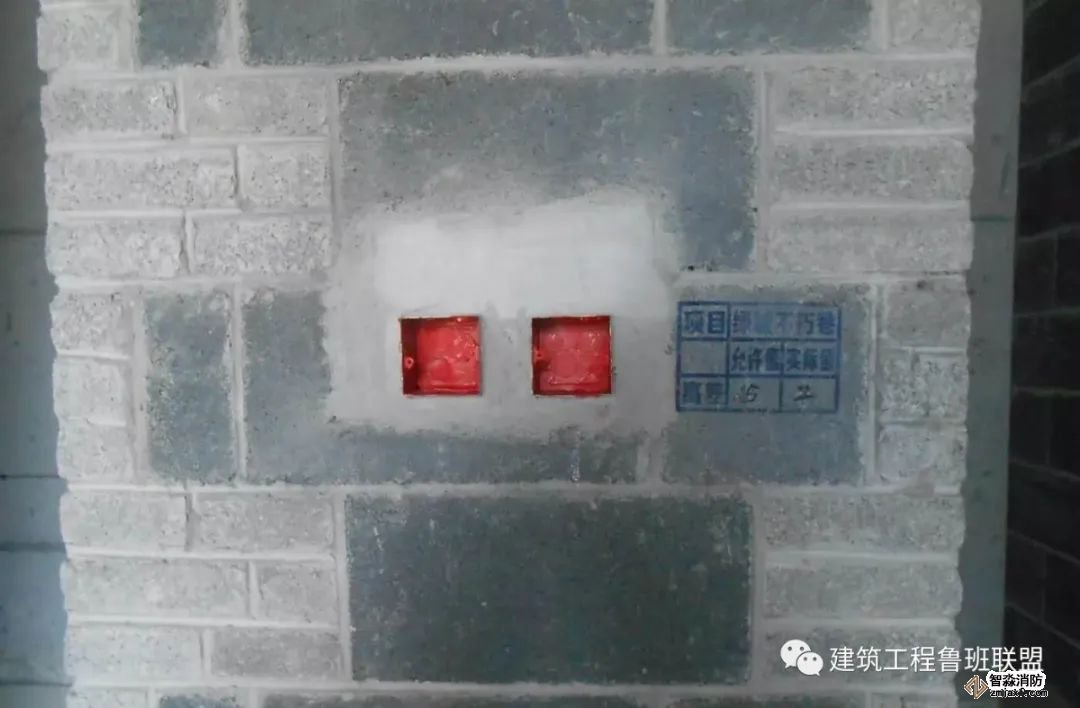

通過檢查電氣接線盒(面板)的標高位置,來保證觀感質量,合格標準:【0,10】mm。一般依據同一水平線距離進行檢查。

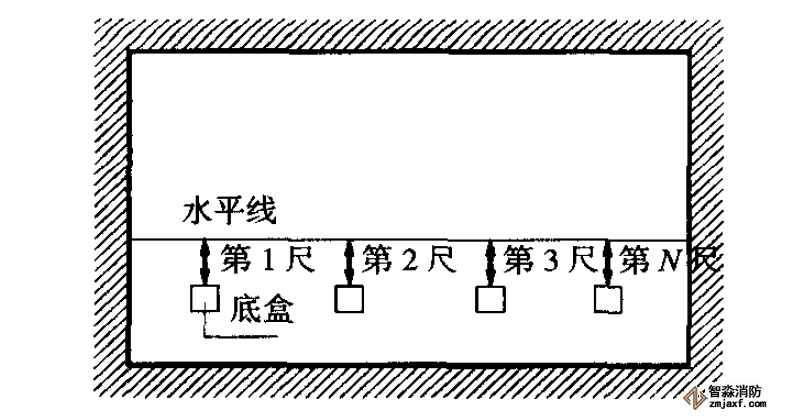

(3)在師生旁間內進行測量,用鋼卷尺測量該房間內水平基準線到同一標高各電氣接線盒(或面板)上口的距離。
三
并列面板高度偏差

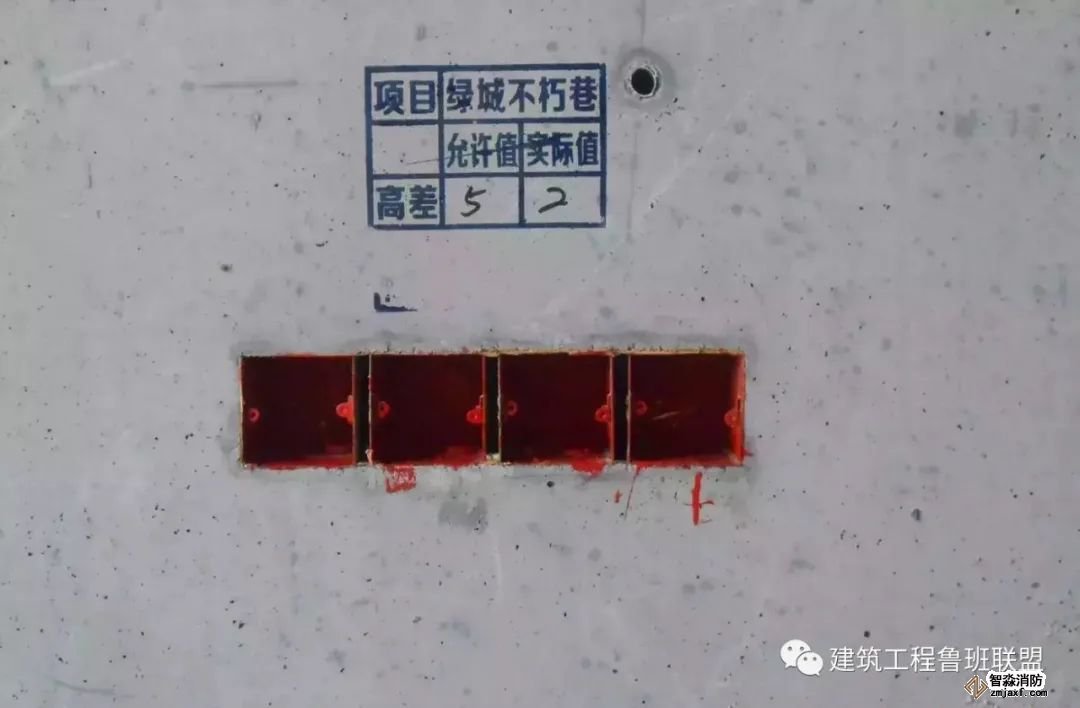

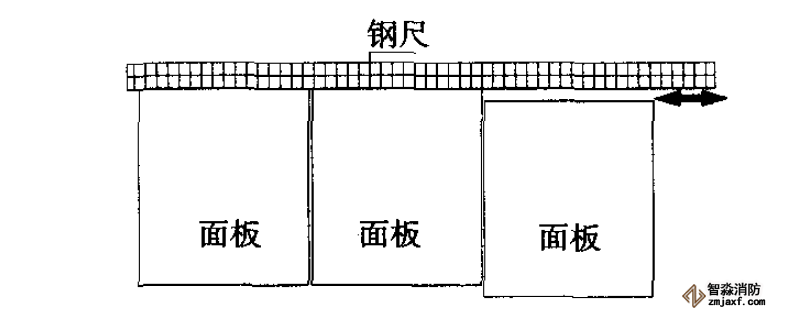

測量同一類型并列電氣面板下口的標高,以確保觀感美觀。合格標準:【0,0.5】mm。

(2)在同一實測房間內,全數選擇同一類型并列的面板,把鋼尺或水平尺緊緊靠住并列面板的上邊緣,用0.5mm鋼塞片嘗試插入鋼尺或水平尺和各面板之間的縫隙,如果鋼塞片能夠插入任一面板與鋼尺或水平尺之間的縫隙,則該測量點不合格。
四

混凝土樓板和墻面給水管暗埋

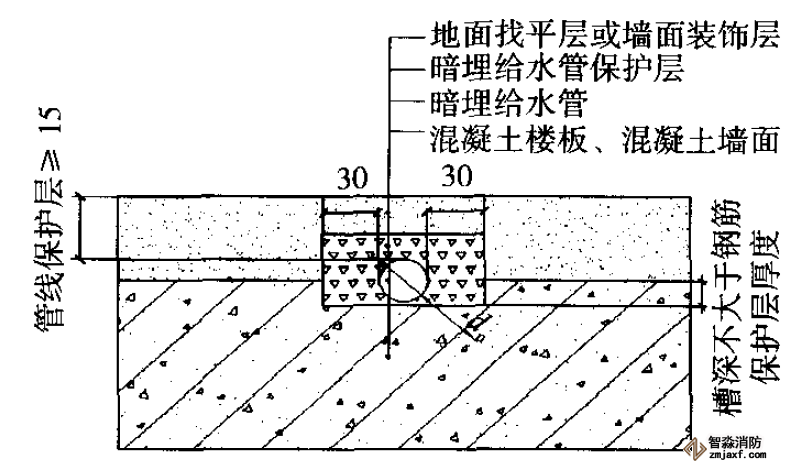

(2)線槽尺寸:混凝土樓板和混凝土墻面預留槽深不大于15mm,槽寬不大于d+30mm。

對當月施工部位不少于20點進行實測實量,采用目測結合尺量檢查其線槽形式是否符合合格標準。
五
二次結構墻面給水管暗埋

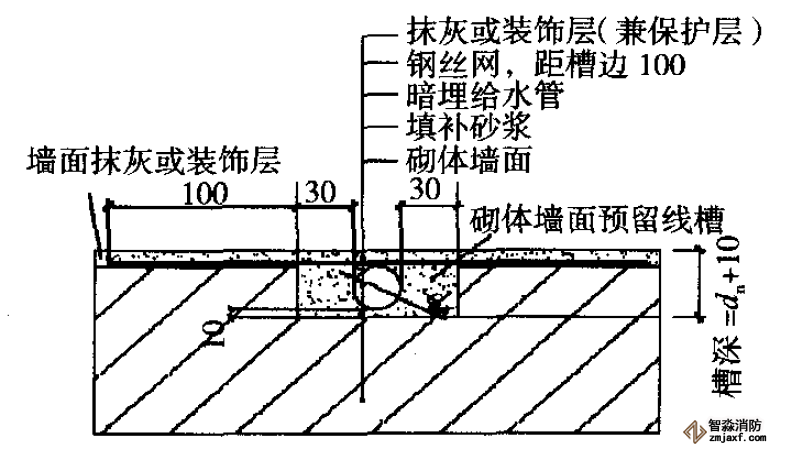

(2)砌體墻線槽的深度要求不大于d+10mm,槽寬不大于d+30mm。

對當月施工部位不少于20點進行實測實量。采用目測檢查結合尺量檢查的方式對線槽形式是否符合合格標準進行檢查。
六

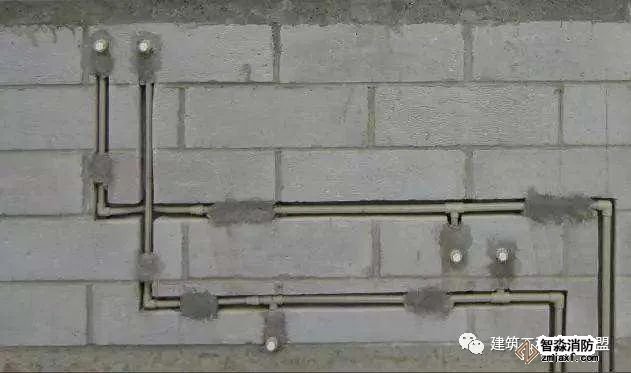

二次結構墻電線管暗埋

(2)砌體墻線槽深度不大于d+20mm,線槽寬度不大于d+30mm。

對當月施工部位不少于20點進行實測實量。采用目測檢查結合尺量檢查線槽形式是否符合合格標準。
